昌都市人民政府

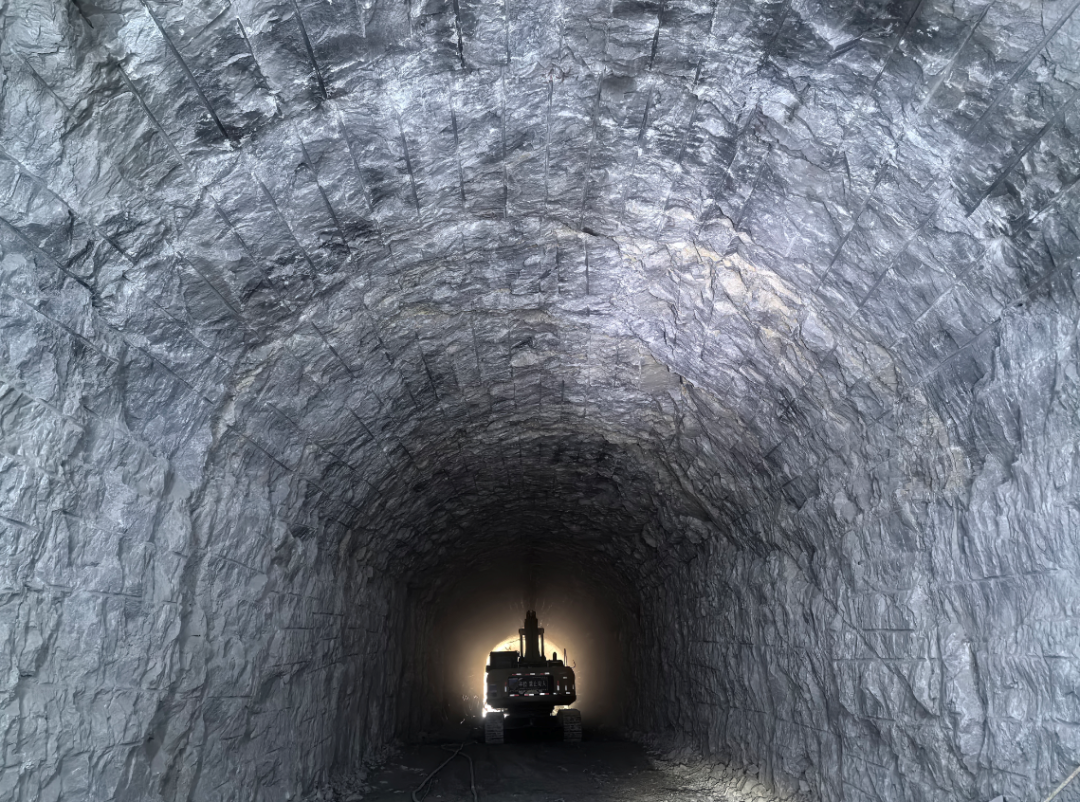

3月28日上午8時,伴隨華電金上昌波水電站引水隧洞1號施工支洞最后2米洞室成功爆破,支洞與兩條引水隧洞順利交匯,具備引水隧洞開挖條件,提前3天完成年度目標任務。引水隧洞開挖施工,標志著華電金上昌波水電站正式進入工程建設實施階段,開啟主體工程建設新篇章。

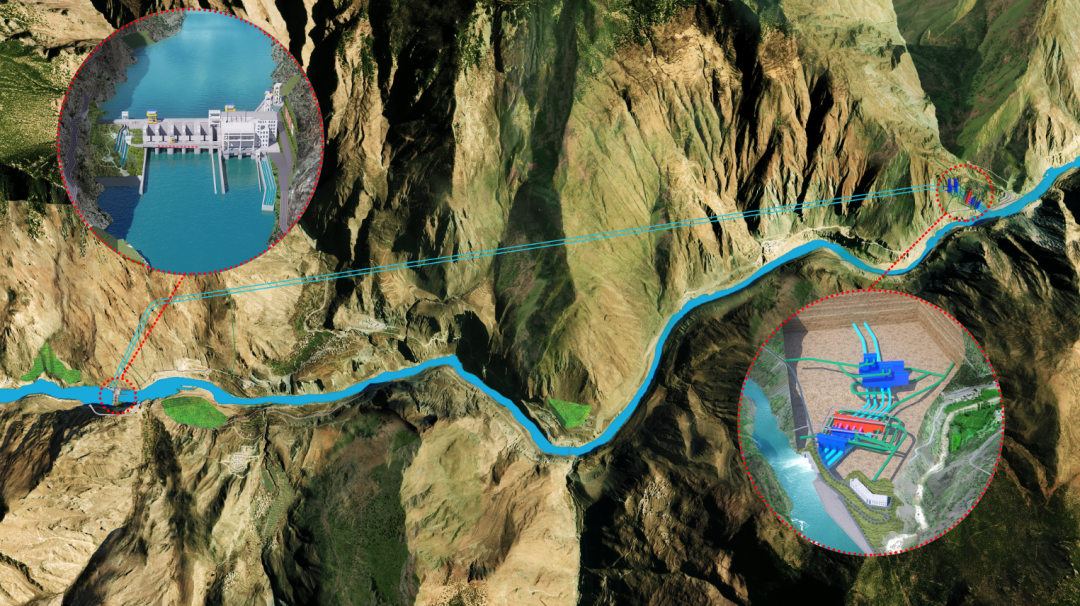

華電金上昌波水電站位于四川省甘孜藏族自治州巴塘縣和西藏自治區昌都市芒康縣交界的金沙江干流上,是金沙江上游水電規劃“一庫13級”開發方案中的第11級電站,于2023年9月正式開工建設。電站布置兩條圓形引水隧洞,單洞長約11.2千米,最大開挖洞徑15米,洞挖總量約370萬方,混凝土襯砌總量約63萬方,是保障華電金上昌波水電站地下廠房按期投產發電的關鍵項目。
為推進引水隧洞項目建設,華電金上昌波水電站共布置5條施工支洞,總長約5.4千米,自2024年7月陸續啟動各支洞施工以來,華電金上昌波分公司精心組織,科學施策,積極克服移民征地、參工參建、地質條件復雜等影響,嚴格工程進度、安全、質量、環保等要素管控,率先實現了1號施工支洞貫通,打開引水隧洞開挖工作面。其他施工支洞正穩步有序向前推進,累計開挖約2.4千米,計劃在5月至12月相繼開挖完成,全面進入引水隧洞主洞施工。據了解,華電金上昌波水電站總裝機容量82.6萬千瓦。電站建成后,預計每年發電量43.55億千瓦時,可節約標煤130萬噸、減少二氧化碳排放359萬噸。截至目前,項目施工供電、場內交通、承包商營地、砂石系統等施工輔助工程和臨建設施已基本建設完成,導流洞1月完成襯砌混凝土轉序,引水隧洞和地下廠房各施工支洞穩步推進,全面掀起工程建設熱潮。
自項目開工建設以來,華電金上昌波分公司堅持將“高起點、高標準、嚴要求”貫穿工程建設始末,堅持打造文明施工、環保水保和質量樣板,努力將昌波水電站建設成經得起歷史檢驗的精品工程。
